Nyheter

Varför smörgåspanelens leveranstid är 35–45 dagar

Dec 22, 2025 Lämna ett meddelande

För de flesta projekt är leveranstiden för sandwichpaneler35–45 dagar efter att ha mottagit handpenningen och bekräftat de slutliga ritningarna.



Detta beror påsandwichpaneler är skräddarsydda produkter, och produktionsprocessen kräver tillräckligt med tid för att säkerställa kvalitet och noggrannhet.

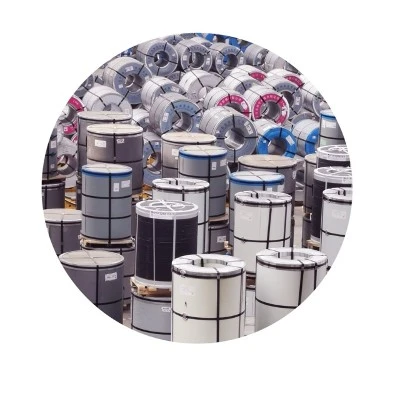

Raw material of sandwich panel

Dag
1-7



Råmaterialbekräftelse

Våra ingenjörer granskar noggrant de godkända ritningarna och BOQ för att bekräfta de exakta kvantiteterna sandwichpaneler och relaterade tillbehör.
Detta steg säkerställer tillräcklig förberedelse av råmaterial och undviker brist på paneler eller tillbehör i specifika färger under senare produktionssteg.

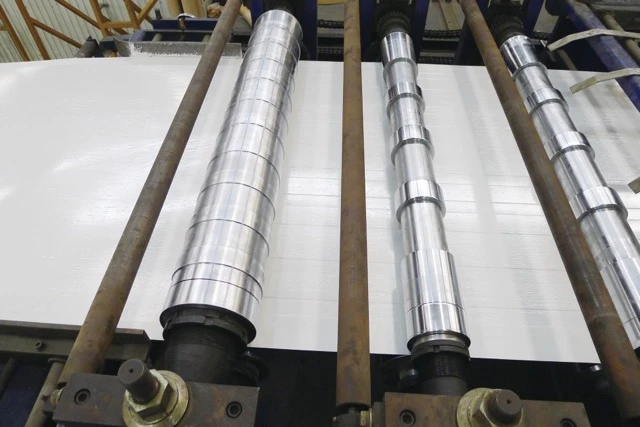

Profile mould

Dag
11-30



Råvaruanskaffning & Butiksritning Design / Godkännande

Sandwichpaneler tillverkas enligt projektspecifika-krav, inklusive:
• Paneltjocklek
• Stålplåttjocklek
• Profiltyp
• Färgval

Vi använder väl-kända kinesiska för-förmålade stålspolar (Guanzhou) som råmaterial.
Efter orderbekräftelse ska stålrullar schemaläggas, förberedas och kapas exklusivt för varje projekt, vilket kräver ledtid och inte kan levereras direkt från lager.

Samtidigt designas, granskas och bekräftas butiksritningar, vilket säkerställer att alla produktionsdetaljer är helt anpassade innan tillverkningen startar.

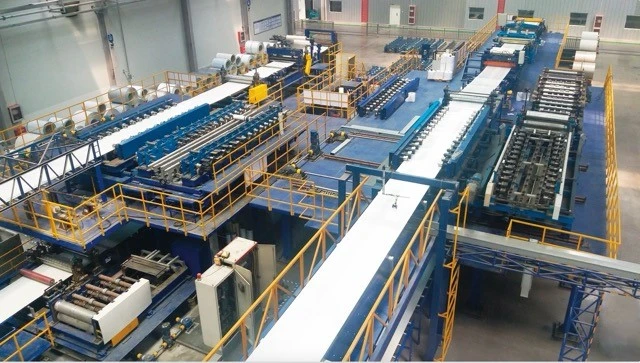

product line of sandwich panel

Dag
31-40



Produktionsförberedelse, tillverkning och kvalitetskontroll

Eftersom olika paneltyper och profiler kräverolika formar, formändringar och produktionsjusteringar är nödvändiga före tillverkning.

Under produktionen:

Första-bitinspektionengenomförs

Pågående-inspektionerutförs för att säkerställa jämn kvalitet



⚠️ Observera:

Om en beställning inkluderarför många paneltyper eller specifikationer, det kommerdirekt påverka produktionstidenpå grund av frekventa mögelbyten och justeringar.



package of sandwich panel

Dag
41-
42



Förpackning

Packning kräver2–3 dagar, särskilt för utländska projekt.

Skräddarsydda förpackningslösningar tillämpas på:

Skydda paneler under långa-containertransporter

Förbättra avlastningseffektiviteten



✅ Varför denna tidslinje är viktig



Denna strukturerade tidslinje säkerställerstabil kvalitet, exakta kvantiteter och smidig -avlastning på webbplatsen.

De35–45 dagars ledtidär en noggrant hanterad process - inte en fördröjning - utformad för att minska risker och leverera tillförlitlig projektprestanda.



Skicka förfrågan
